   泛普电子工程项目管理系统填报指南

  一、 目的

  为了更好地推进铁路建设标准化管理,统一、规范铁路工程电子施工日志填报的内容、格式及填报行为等,依据现行验标标准和规范,特制定本指南。

  二、 总体要求

  技术员、质量员、安全员需自开工之日起每日据实记录所有本人管辖工点的电子施工日志(停工状态时不填),直至工程竣工。所填内容要求如实、准确反映所辖工点的管理行为、现场作业内容、各部位进展情况、工序转换情况等,不得代填。施工日志需提交相关人员审核,审核人员应及时对三大员日志的真实性、准确性进行审核,对不符合内容进行修改,审核通过即标志当日施工日志的填报工作结束。各标段EBS分解人员在标段工点开工前,应向各工点的三大员进行交底,阐述各工点EBS项所包含的施工部位及工程量。

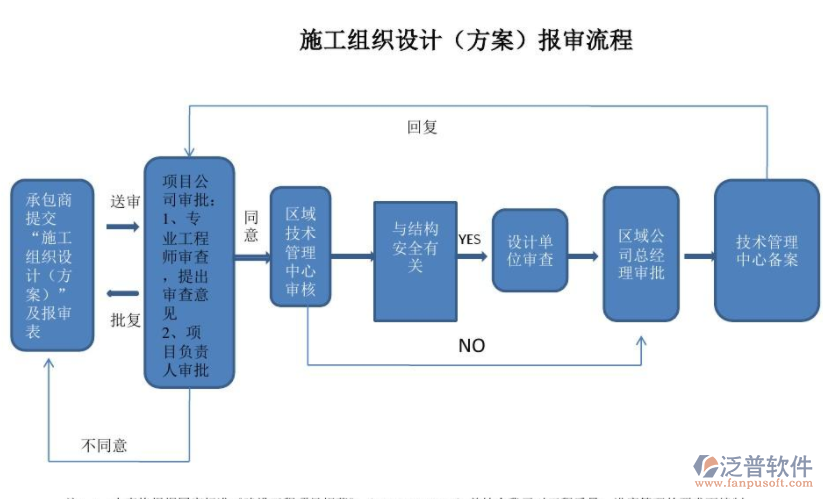

电子工程项目管理系统报审流程图



  三、 具体要求

  (一) 公用信息

  1. 工程概况

  工程概况在系统中已设置,三大员日志界面中只显示,不可修改。

  2. 基本信息

  (1) 电子施工日志系统在联网状态启动后会自动获取当地天气情况,如与实际情况偏差较大,应手动修改。

  (2) 施工状态从管理平台获取,日志中不可修改。状态为开工时,三大员需填写日志具体内容;状态为未开工、停工、完工时,不需要填写日志。

  (二) 施工技术日志

  1. 资源配备

  记录对应工点当日实际施工人员和机械设备的种类及数量,人员以工种区分,机械设备区分种类即可,无需细化到规格、型号和厂家。注意资源的配备应与施工内容相匹配。

  2. 施工内容

  记录对应工点当日相应施工部位的进展情况,包括施工状态、当日完成量和施工说明等,其中施工说明中应阐述具体作业和异常情况等,文字应准确、精炼。

  没有对应的EBS项:如系统施工内容中没有对应的EBS项,应找到能包含此施工内容的父级EBS项,然后填写在此父级EBS项中,同时在施工说明处详细说明具体内容。如确实无法对应至EBS项,则按施工内容格式填写在日志“其他说明”项中。

  跨天施工:对于跨天施工的施工项,如无法确认工作量时,应将该施工项的工作量填写到完成施工当天的日志中(如某施工项从今天晚上到第二天持续施工,那该施工项工作量需要填写在第二天的施工日志中),当天同样需填写除工作量的其它内容。如跨天施工的施工项,能确认工作量时,依然按天填写工作量。

  作业描述如:土方填筑至第××层;××#墩××#桩正在钻进;上台阶掘进××m。

  异常情况如:填料含水率偏小,影响碾压效果,已洒水处理;泥浆浓度偏小,已在制浆池调整配比;爆破影响观测效果,已对工序进行微调(光面爆破效果不佳,已调整爆破参数)。

  3. 技术情况

  记录对应工点当日发生的相关技术管理行为,包括图纸会审记录,新收到的设计图册、变更设计批复文件,新发布的技术交底、施工方案、作业指导书等的名称及编号,只有当天存在变更或新增的才填写,如没有变更和新增则不用填写。

  4. 其它说明

  对上述相关项进行补充说明,或对其它需要记录的施工技术工作情况进行文字说明。

  (三) 施工质量日志

  1. 巡检

  (1) 专业工种持证上岗情况、设备符合要求情况

  记录对应工点当日实际持证上岗人员的工种种类及数量,当日机械设备的种类及状态。人员以工种区分,机械设备区分种类即可,无需细化到规格、型号和厂家。

  (2) 原材料送检情况

  记录对应工点当日实际送检的原材料名称,如当日有委托实验需填写委托编号,当日实验报告编号能出来则需要填写,当日不能出实验编号则不用填写。

  (3) 巡检其它项

  记录对应工点当日实际进行的巡检项目,填写是否进行此项巡检,巡检项目有附带记录资料的需填写记录编号。

  2. 工序验收

  根据施工进度情况填写对应分项工程的检验批质量验收记录表。如果当日已经完成检验批质量验收记录表,就需要设置检验批资料的完成日期为当日。同时将检验批上传至服务器,用于与施工质量日志关联。其中必填项为单位工程、分部工程、分项工程、验收部位和项目负责人,同时需要设置EBS关联;旁站人员可根据实际情况填写。

  如果当天没有完成检验批质量验收记录表可以不设置完成日期。

  接近凌晨零点完成工序的检验批与日志关联:如果某工序在晚上接近零点才完工,待填写完检验批(可能会超过当天凌晨零点)再关联时可能会造成无法关联到当天的质量日志中的情况。遇该情况时,先将检验批表格在当日零点前建好,填写完成日期、验收部位、关联EBS后上传至服务器,然后在质量日志中关联,检验批具体内容可以待第二天进行填写上传。

  3. 自检存在问题及整改情况

  记录对应工点当日在自检过程中发现的问题,有则填写,无则空缺。

  问题描述:简要说明问题的具体情况,包括时间、地点、发现问题经过、原因等。

  整改要求及措施:对问题整改及整改措施提出要求。

  整改情况:填写问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。当日完成以往问题的整改时应在以往问题记录中填写整改情况。

  4. 上级部门检查问题

  记录对应工点当日在上级部门检查过程中发现的问题,有则填写,无则空缺。

  问题描述:简要说明问题的具体情况,包括时间、地点、发现问题经过、原因等。

  整改要求及措施:对问题整改及整改措施提出要求。

  整改情况:填写问题处理结果,如果当日整改未完成,没有处理结果当日该项可以不填。当日完成以往问题的整改时应在以往问题记录中填写整改情况。

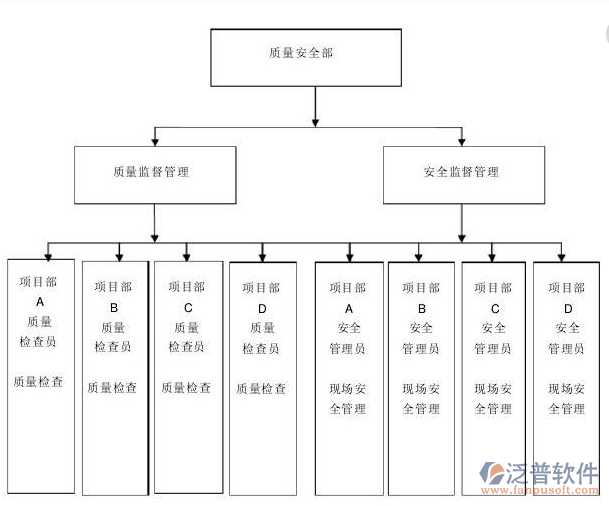

项目工程管理系统部门职责图



  5. 质量事故

  记录对应工点当日施工过程中发生的质量事故,有则填写,无则空缺。

  事故描述:简要说明问题的具体情况,包括时间、地点、事故经过、原因等。

  事故处理要求:对事故处理提出要求。

  事故处理结果:填写事故处理结果,如果当日没有处理结果当日该项可以不填。
