  一、MRP基本原理

  1、MRP的计划思想

  MRP法 (Material Requirements Planning)

  理论基础是:需要什么生产、采购什么、需要多少生产、采购多少、什么时间要什么时间生产。

  相关需求原则

  最少投入原则

  关键路径原则

  基于个性化社会需求环境,基于成熟的市场经济条件,计算科学严密,管理控制能力强,计划基本落实。

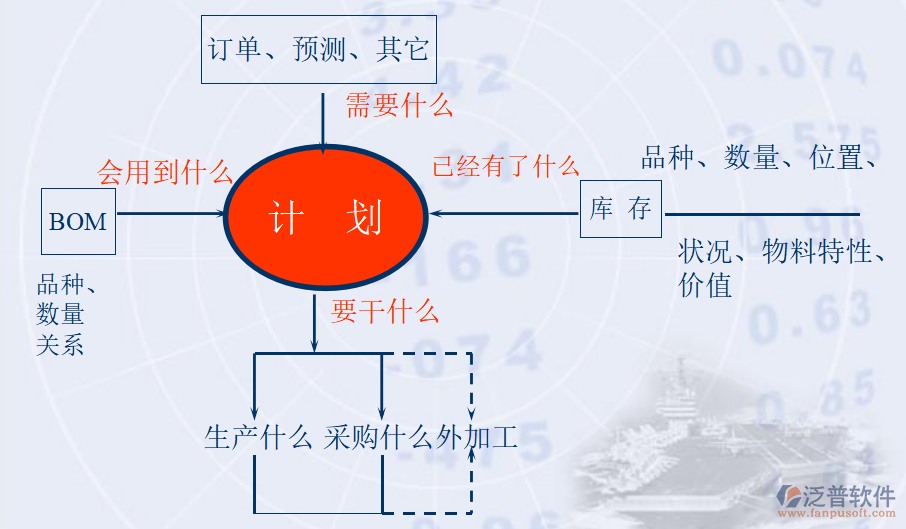

  2、MRP计算方程式




  3、相关需求原则

  相关需求是相对于独立需求来说的。

  独立需求,即某一产品或物料的需求与其它物料的需求无关。(最终产品、成品)相关需求,指对某物料的需求与另一物料或产品的需求数量直接有关,或者说是由其它物料需求量推算得出的。MRP认为,在生产的实际环境中,产品的结构决定了多数物料的需求是相互关连的。下层零组件的需求量和需求时间是由它上一级组件实际制造多少决定的、而不是需求多少而决定的。

  MRP的计划计算方法:

  1) 项目法

  计划数量=订单需求数XBOM用量X(1+损耗率)

  2) 静态法

  计划数量=订单需求数XBOM用量X(1+损耗率)-现有库存

  3) 动态法

  计划数量=订单需求数XBOM用量X(1+损耗率)-现有库存+预计入库-已分配量

  4、关键路径原则

  MRP的计划开工时间等于:计划的开工日期=物料需求日期-提前期 (天)(以工作日历计算)

  MRP的提前期(Lead Time)是指:完成一项物料的获得活动所需的时间,获取物料的方式是自制,也可能是采购。

  提前期=排队时间+加工时间+等待时间+转移时间

  加工时间=准结时间+(单件工时平均批量)

  MRPII确定计划投产时间的原则是:按相关需求的原则,上一级组合件什么时间装配,什么时间到位,用提前期推算出什么时间投产。

  5、MRPII 的特点

  MRPII 有如下特点:

  1)、MRPII把企业中的各子系统有机地结合起来,形成一个面向整个企业的一体化的系统。其中,生产和财务两个子系统关系尢为密切。

  2)、MRPII的所有数据来源于企业的中央数据库。各子系统在统一的数据环境下工具。

  3)、MRPII具有模拟功能,能根据不同的决策方针模拟出各种未来将会发生的结果。因此,它也是企业上层管理机构的决策工具。

  4)、MRP II 起源于机械制造业,是制造企业计划和控制的标准逻辑,适用于所有的制造业。

  二、MRP运行数据

  1、 物 料 的 管 理 特 性

  1)、相 关 性

  任何物料都由于某种需要而存在

  品种、规格、性能、质量、数量、时间的约束

  2)、流 动 性

  流动性是相关性的结果,由供方向需方流动

  不流动是一种浪费

  3)、价 值

  物料是有价值的,库存要占用流动资金

  资金是有时间价值的,使用资金应实现利润

  库存既是资产,也是负债

  2、物料编码

  物料编码有时也叫物料代码,是计算机系统对物料的惟一识别代码。

  物料编码文件:物料技术资料信息、物料的库存信息、物料计划管理信息、物料的采购管理信息、物料的销售管理信息、物料的财务有关信息、物料的质量管理信息。
